事業報告(三国東地区土地区画整理事業)

2026年1月30日

ページ番号:22595

三国東地区土地区画整理事業(令和6年度 事業報告)

現在の進捗状況

最近の進捗状況(令和6年3月末時点)

  • 進捗率(建物移転) 920棟移転 ÷ 全体1,261棟 ≒ 73.0%
建物移転の進捗状況の推移
別ウィンドウで開く
道路整備の進捗状況の推移
別ウィンドウで開く

令和5年度の事業実績

  • 建物移転を52棟実施しました。
  • 道路については、226mの整備を行いました。
令和4年度の決算(見込み)
別ウィンドウで開く

令和5年度決算(見込み)

土地区画整理審議会の開催状況

令和6年度の事業計画と方針

<令和6年度の事業方針>

  • さまざまな方策を活用し、建物移転を進めます。
  • 埋設管工事(上下水道等のライフライン工事)や道路工事等を進めます。
令和5年度予算の使い道
別ウィンドウで開く

<令和6年度の計画値>

  • 建物移転:51棟

<主な取り組み>

  • 様々な移転促進策の活用により、早期の建物移転、道路整備を推進します。

<令和6年度の整備等予定>

建物移転進捗図
別ウィンドウで開く
整備予定箇所図
別ウィンドウで開く

事業ニュース

最近発行した事業ニュースは次のとおりです。

くかくせいり掲示板

事業地区内に”くかくせいり掲示板”を設置しています。



くかくせいり掲示板の写真

             くかくせいり掲示板

くかくせいり掲示板

Adobe Acrobat Reader DCのダウンロード(無償)別ウィンドウで開く
PDFファイルを閲覧できない場合には、Adobe 社のサイトから Adobe Acrobat Reader DC をダウンロード(無償)してください。

現況写真

撮影位置図
別ウィンドウで開く

三国東地区の全体図(撮影位置図)

現況写真
別ウィンドウで開く

1 平成21年11月時点の状況

現況写真
別ウィンドウで開く

1' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

2 平成21年11月時点の状況

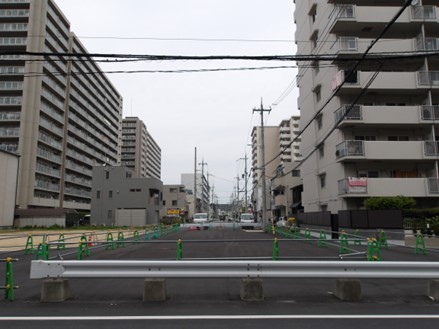

現況写真
別ウィンドウで開く

2' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

3 平成21年11月時点の状況

現況写真
別ウィンドウで開く

3' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

4 平成21年11月時点の状況

現況写真
別ウィンドウで開く

4' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

5 平成30年9月時点の状況

現況写真
別ウィンドウで開く

5' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

6 平成21年8月時点の状況

現況写真
別ウィンドウで開く

6' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

7 平成21年11月時点の状況

現況写真
別ウィンドウで開く

7' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

8 平成27年5月時点の状況

現況写真
別ウィンドウで開く

8' 現在の整備状況(令和6年4月)

現況写真
別ウィンドウで開く

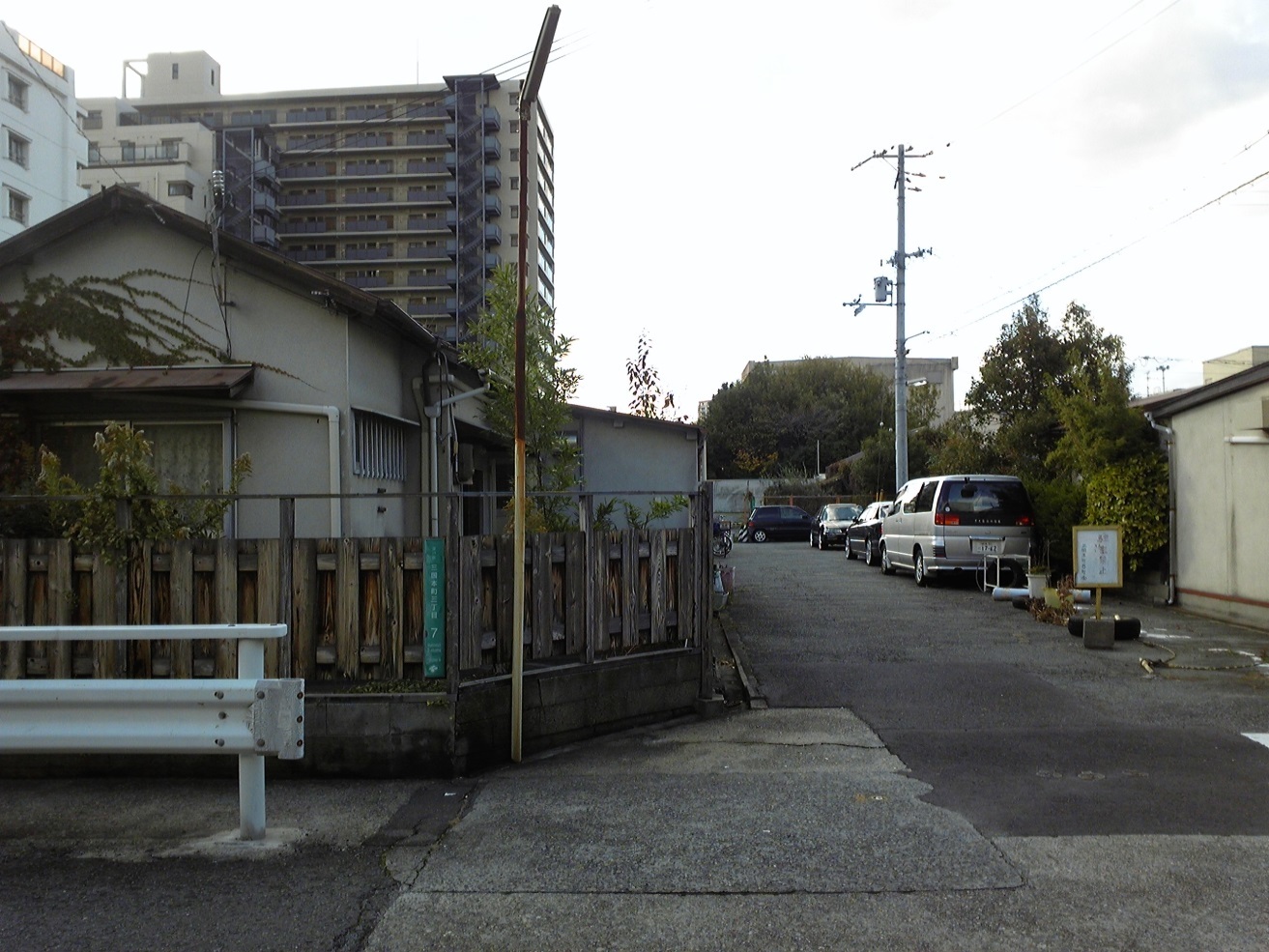

9 現在の整備状況(平成21年11月)

現況写真
別ウィンドウで開く

9' 現在の整備状況(令和6年4月)

中期的な事業目標

  • 新たな移転促進方策(換地不交付、淡路地区の従前居住者用住宅の活用など)を導入した着実な事業の促進

今後の予定

三国東地区の今後の予定
