事業報告(淡路駅周辺地区土地区画整理事業)
2022年5月20日
ページ番号:22598
淡路駅周辺地区土地区画整理事業(令和4年度 事業報告)
現在の進捗状況

最近の進捗状況(令和4年3月末時点)

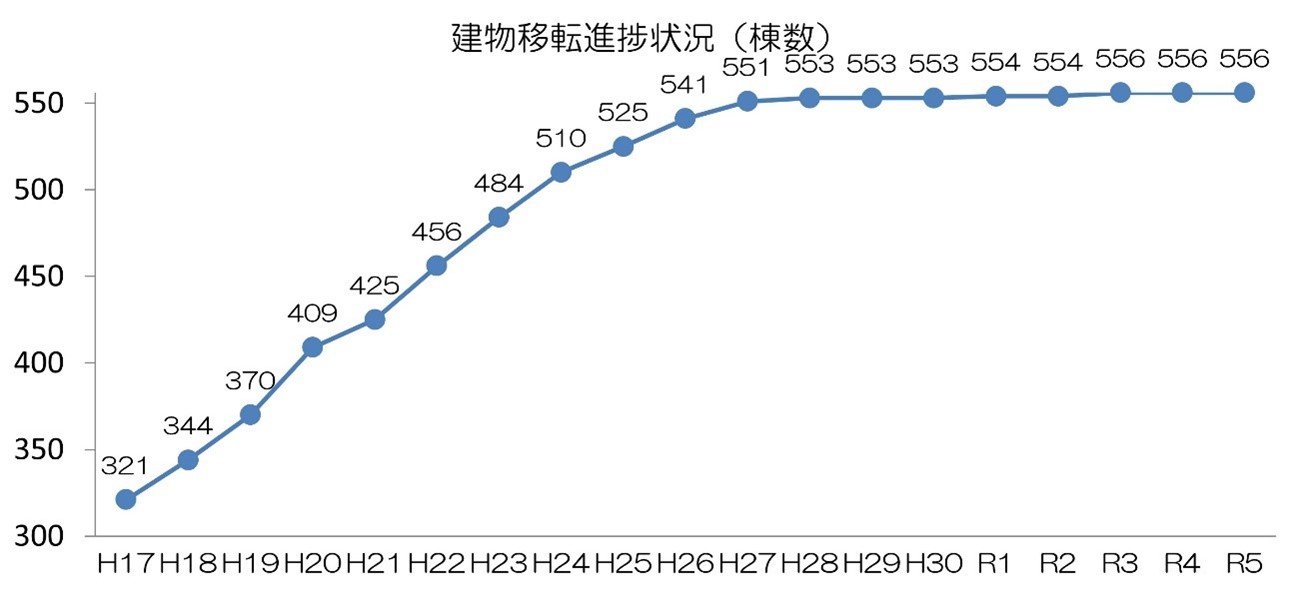

- 進捗率(建物移転) 556棟移転 ÷ 全体556棟 = 100.0%

令和3年度の事業実績

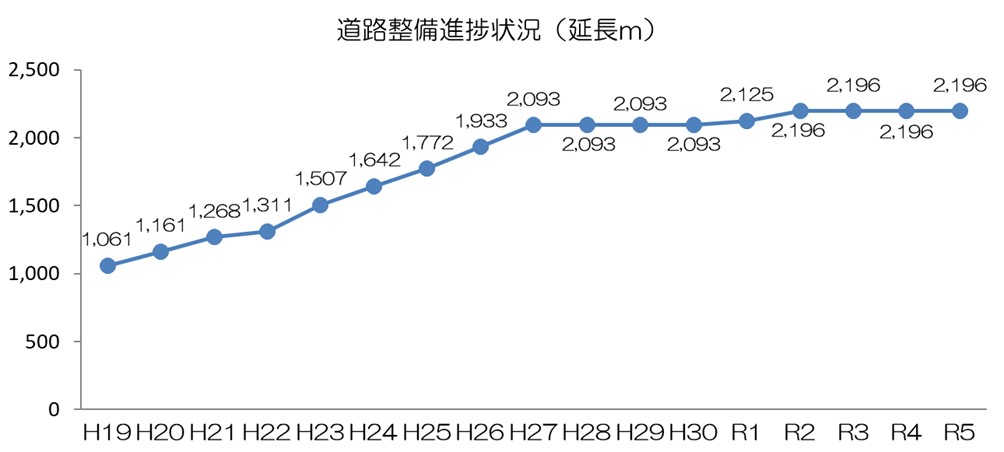

道路工事について、272m完了しました。
建物移転を2棟実施し、建物移転進捗率は100%となりました。

土地区画整理審議会の開催状況

令和4年度の事業計画と方針
<令和4年度の事業方針>
地区東エリアの建物移転及び道路本整備等の推進。
地区東エリアの使用収益開始の推進。
<令和4年度の計画値>

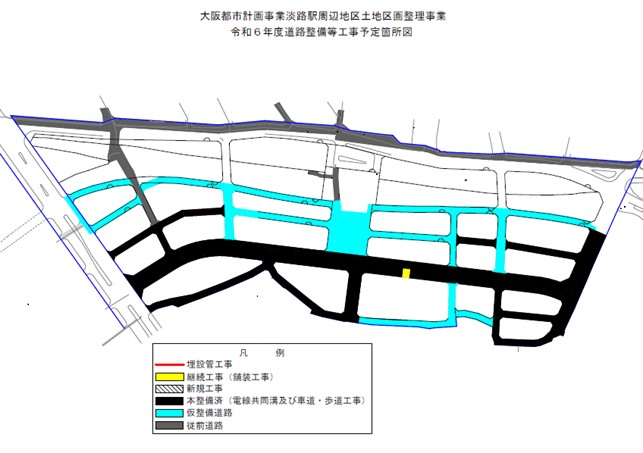

- 道路整備工事:新規工事(舗装工事)285m
<主な取り組み>
- 地区東エリアの淡路駅前線等におけるインフラ整備。
- 建物移転契約100%の達成。

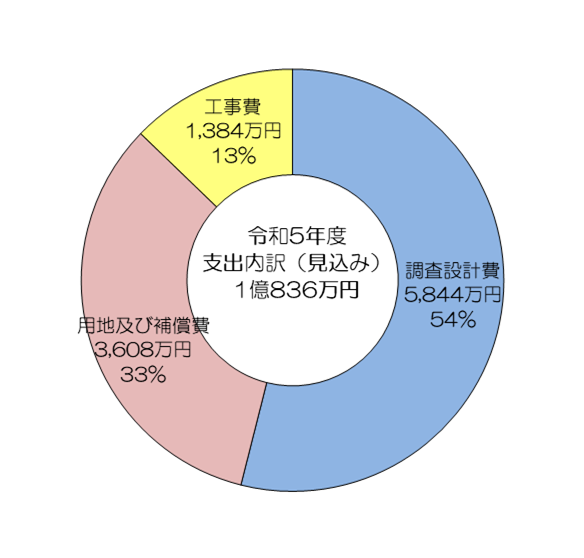

<令和4年度の整備等予定>
事業ニュース
最近発行した事業ニュースは以下のとおりです。
事業ニュース”おしらせ”
Adobe Acrobat Reader DCのダウンロード(無償)
- PDFファイルを閲覧できない場合には、Adobe 社のサイトから Adobe Acrobat Reader DC をダウンロード(無償)してください。

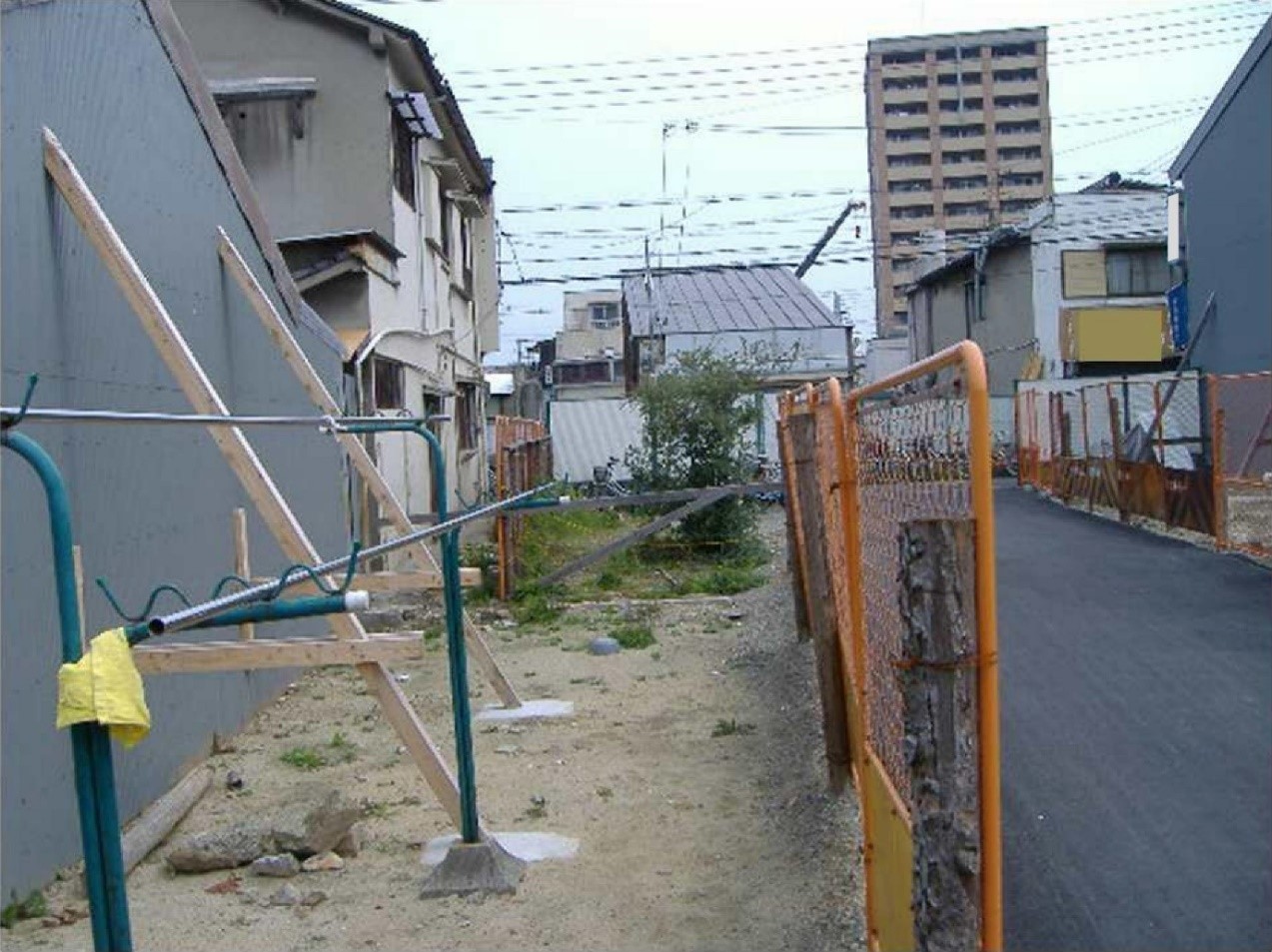

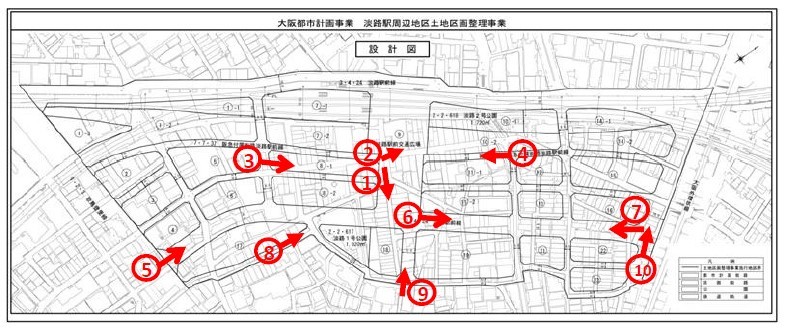

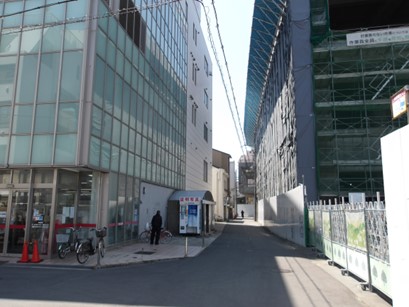

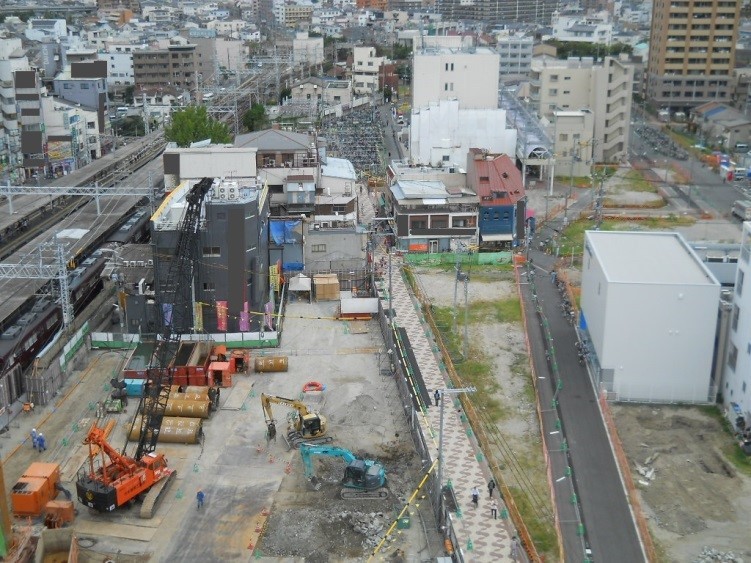

現況写真

中期的な事業目標
令和4年度に区画道路3・11・12・17号線の完成

今後の予定

※阪急電鉄京都線千里線連続立体交差事業の施行期間を延長する予定であるため、淡路駅周辺地区土地区画整理事業についても施行期間の延長が必要となります。
