淀川左岸線(2期)事業における工事の進捗状況

2021年9月13日

ページ番号:487986

工事一覧(令和5年1月時点)

番号 工事名
1 淀川左岸線(2期)トンネル整備工事ー1
2 淀川左岸線(2期)トンネル整備工事ー2
3 淀川左岸線(2期)トンネル整備工事ー3
4 淀川左岸線(2期)トンネル整備工事-4
5

 淀川左岸線(2期)トンネル整備工事-5

6

 淀川左岸線(2期)国道2号交差部トンネル整備工事(竣工)

7

 淀川左岸線(2期)1工区障害物等撤去工事(竣工)

8

 淀川左岸線(2期)3工区障害物等撤去工事(竣工)

9

 淀川左岸線(2期)3工区障害物等撤去工事-2

10

 淀川左岸線(2期)大淀出路橋入路橋等製作架設工事

11

 淀川左岸線(2期)豊崎出路橋製作架設工事
12 海老江工区開削トンネル工事
13 海老江工区鋼桁及び鋼製橋脚工事
14 淀川左岸線工業用水導水施設等撤去工事
15 豊崎工区換気所新築及び開削トンネル・下部工事
16 海老江換気所新築その他工事
17 国道2号交差部工区開削トンネル工事
18 淀川左岸線(2期)1工区堤防整備他工事(竣工)
19 淀川左岸線(2期)2工区堤防整備他工事(竣工)
20 淀川左岸線(2期)3工区堤防整備他工事(竣工)
21 大阪市中津川北野下水幹線他建設工事(竣工)
22 大阪市中津川北野下水幹線他建設工事その2
23 淀川左岸線・南岸線と阪急電鉄との立体交差工事のうち土木工事
24 大阪・塚本淀川左岸線函体新設

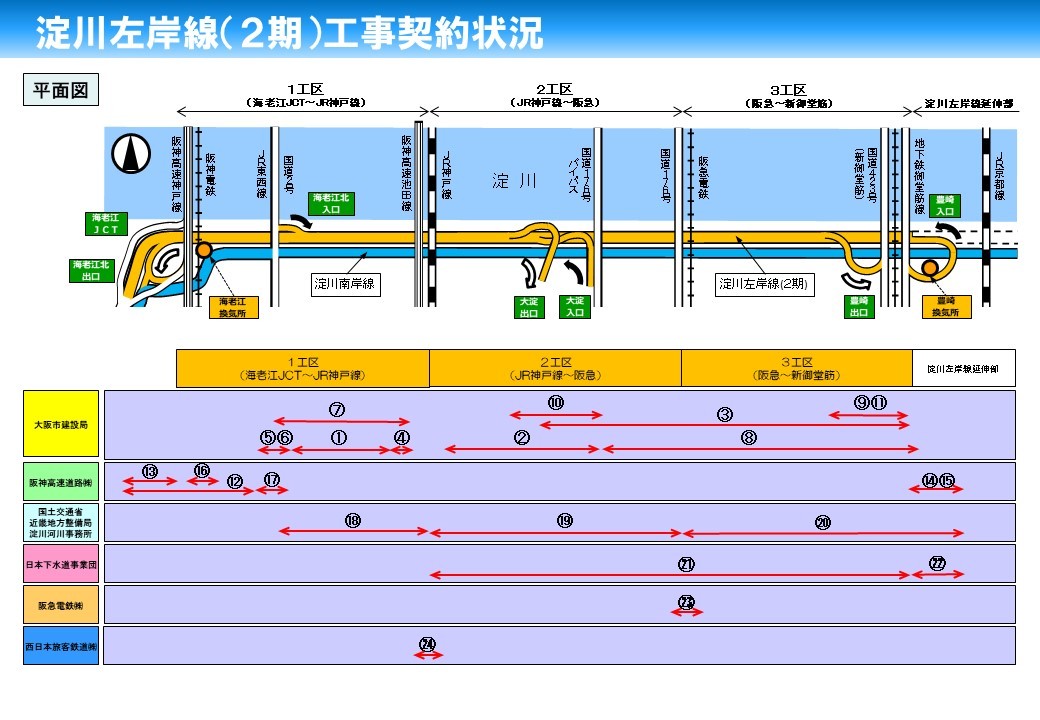

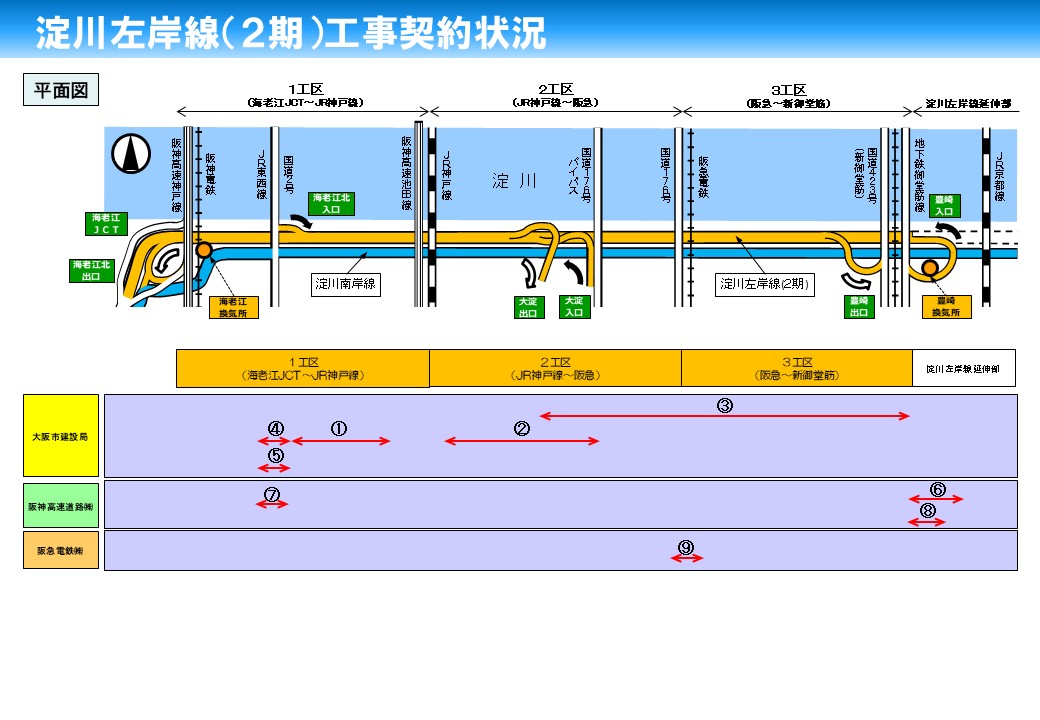

工事契約状況

別ウィンドウで開く

1 淀川左岸線(2期)トンネル整備工事ー1

  • 発  注  者:大阪市建設局
  • 受  注  者:鴻池・あおみ・久本特定建設工事共同企業体
  • 工       期:平成31年 3月13日~令和 6年 9月30日
  • 工事場所:大阪市福島区海老江3丁目~6丁目

2 淀川左岸線(2期)トンネル整備工事ー2

  • 発  注  者:大阪市建設局
  • 受  注  者:熊谷組・森組特定建設工事共同企業体
  • 工       期:令和 2年 2月21日~令和 7年 3月31日
  • 工事場所:大阪市北区大淀北2丁目~中津7丁目

3 淀川左岸線(2期)トンネル整備工事ー3

  • 発  注  者:大阪市建設局
  • 受  注  者:大成・村本・森本・寄神・中央復建特定建設工事共同企業体
  • 工       期:令和 3年 2月25日~令和 7年 3月31日
  • 工事場所:大阪市北区大淀北1丁目~豊崎6丁目

4 淀川左岸線(2期)トンネル整備工事ー4

  • 発  注  者:大阪市建設局
  • 受  注  者:株式会社 鴻池組
  • 工    期:令和 3年10月 1日~令和 6年 8月30日
  • 工事場所:大阪市福島区海老江3丁目

5 淀川左岸線(2期)トンネル整備工事ー5

  • 発  注  者:大阪市建設局
  • 受  注  者:鴻池・久本特定建設工事共同企業体
  • 工    期:令和 4年10月 3日~令和 8年 7月31日
  • 工事場所:大阪市福島区海老江6丁目

6 淀川左岸線(2期)国道2号交差部トンネル整備工事

  • 発  注  者:大阪市建設局
  • 受  注  者:鴻池・久本特定建設工事共同企業体
  • 工       期:令和 2年 8月18日~令和 5年 3月31日(竣工)
  • 工事場所:大阪市福島区海老江3丁目

7 淀川左岸線(2期)1工区障害物等撤去工事

  • 発  注  者:大阪市建設局
  • 受  注  者:株式会社 森本組
  • 工       期:令和 2年 8月18日~令和 3年 9月30日(竣工)
  • 工事場所:大阪市福島区海老江3丁目

8 淀川左岸線(2期)3工区障害物等撤去工事

  • 発  注  者:大阪市建設局
  • 受  注  者:鴻池・淺川特定建設工事共同企業体
  • 工       期:令和 2年10月 2日~令和 4年 8月31日(竣工)
  • 工事場所:大阪市北区中津4丁目~豊崎6丁目

9 淀川左岸線(2期)3工区障害物等撤去工事-2

  • 発  注  者:大阪市建設局
  • 受  注  者:株式会社成八建設
  • 工       期:令和 4年9月 5日~令和 5年 7月31日
  • 工事場所:大阪市北区豊崎7丁目~豊崎6丁目

10  淀川左岸線(2期)大淀出路橋入路橋等製作架設工事

  • 発  注  者:大阪市建設局
  • 受  注  者:株式会社 矢田工業
  • 工       期:令和 4年 3月 31日 ~ 令和 7年 2月28日
  • 工事場所:大阪市北区大淀北1丁目~中津7丁目

11 淀川左岸線(2期)豊崎出路橋製作架設工事

  • 発  注  者:大阪市建設局
  • 受  注  者:株式会社 矢田工業
  • 工       期:令和 4年 6月 1日 ~ 令和 7年 1月31日
  • 工事場所:大阪市北区中津2丁目~豊崎7丁目

12 海老江工区開削トンネル工事

  • 発  注  者:阪神高速道路株式会社
  • 受  注  者:鹿島建設株式会社
  • 工       期:令和元年 6月 3日~令和 6年 1月 8日
  • 工事場所:大阪市此花区高見8丁目~福島区海老江8丁目

13 海老江工区鋼桁及び鋼製橋脚工事

  • 発  注  者:阪神高速道路株式会社
  • 受  注  者 :MMB・横河・宮地特定建設工事共同企業体
  • 工       期:令和 2年 3月27日~令和 7年 8月27日
  • 工事場所:大阪市福島区大開4丁目

14  淀川左岸線工業用水導水施設等撤去工事

  • 発  注  者:阪神高速道路株式会社
  • 受  注  者 :株式会社 奥村組
  • 工       期:令和 2年3月 27日 ~ 令和 5年 3月11日
  • 工事場所:大阪市北区豊崎6丁目~本庄東3丁目

15 豊崎工区換気所新築及び開削トンネル・下部工事

  • 発  注  者:阪神高速道路株式会社
  • 受  注  者:清水・東亜・大豊特定建設工事共同企業体
  • 工       期:令和 2年 8月20日~令和 7年 2月19日
  • 工事場所:大阪市北区豊崎6丁目~中津2丁目付近

16 海老江換気所新築その他工事

  • 発  注  者:阪神高速道路株式会社
  • 受  注  者:青木あすなろ建設株式会社
  • 工       期:令和 2年 9月17日~令和 5年12月20日
  • 工事場所:大阪市福島区海老江8丁目地先

17 国道2号交差部工区開削トンネル工事

  • 発  注  者:阪神高速道路株式会社
  • 受  注  者:株式会社 鴻池組
  • 工       期:令和 3年 4月28日~令和 6年12月 7日
  • 工事場所:大阪市福島区海老江6丁目~8丁目

18 淀川左岸線(2期)1工区堤防整備他工事

  • 発  注  者:国土交通省近畿地方整備局淀川河川事務所
  • 受  注  者:東亜建設工業株式会社
  • 工       期:平成30年 9月 3日~令和 3年 8月31日(竣工)
  • 工事場所:大阪市福島区海老江6丁目~3丁目

19 淀川左岸線(2期)2工区堤防整備他工事

  • 発  注  者:国土交通省近畿地方整備局淀川河川事務所
  • 受  注  者:株式会社 安藤・間
  • 工       期:令和元年 9月28日~令和 4年 8月31日(竣工)
  • 工事場所:大阪市福島区海老江6丁目~北区豊崎7丁目

20 淀川左岸線(2期)3工区堤防整備他工事

  • 発  注  者:国土交通省近畿地方整備局淀川河川事務所
  • 受  注  者:前田建設工業株式会社
  • 工       期:令和 2年 8月20日~令和 4年 10月31日(竣工)
  • 工事場所:大阪市北区中津7丁目~本庄西3丁目

21 大阪市中津川北野下水道幹線他建設工事

  • 発  注  者:日本下水道事業団
  • 受  注  者:大林組・奥村組土木特定建設工事共同企業体
  • 工       期:令和元年10月22日~令和 4年 9月30日(竣工)
  • 工事場所:大阪市北区中津地内~豊崎地内 他

22 大阪市中津川北野下水道幹線他建設工事その2

  • 発  注  者:日本下水道事業団
  • 受  注  者:清水・東亜・大豊特定建設工事共同企業体
  • 工       期:令和4年 2月17日 ~ 令和 5年 3月31日
  • 工事場所:大阪市北区豊崎地内

23 淀川左岸線・南岸線と阪急電鉄との立体交差工事のうち土木工事

  • 発  注  者:阪急電鉄株式会社
  • 受  注  者:大林組・奥村組・ハンシン建設特定建設工事共同企業体
  • 工       期:令和元年12月 1日~令和10年 3月31日
  • 工事場所:大阪市北区中津4丁目

24 大阪・塚本淀川左岸線函体新設

  • 発  注  者:西日本旅客鉄道株式会社
  • 受  注  者:大鉄工業株式会社
  • 工       期:令和 2年12月12日~令和 6年 7月 3日
  • 工事場所:大阪市福島区海老江3丁目~北区大淀北2丁目

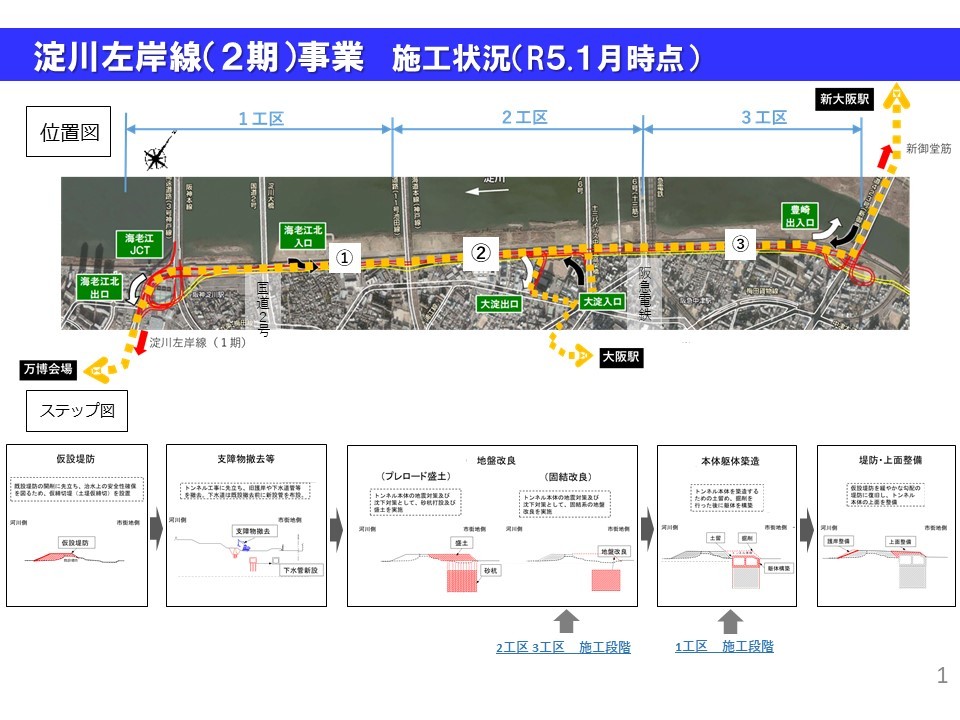

工事進捗状況(令和5年1月時点)

1工区、2工区、3工区毎の施工ステップや施工状況について情報の更新を行います。

別ウィンドウで開く

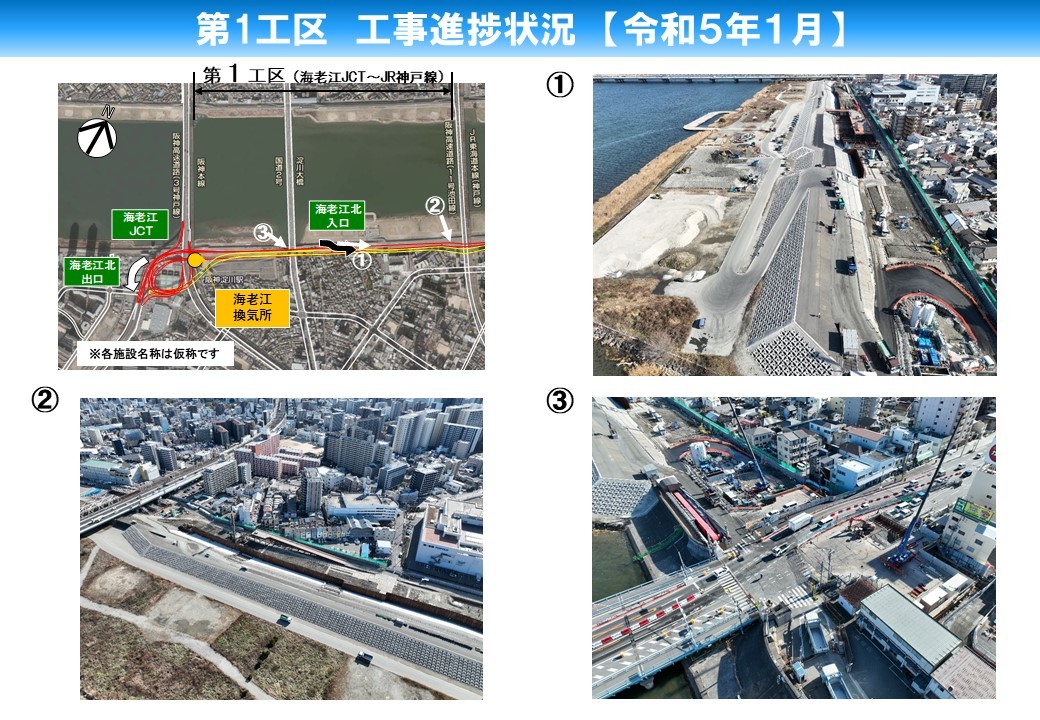

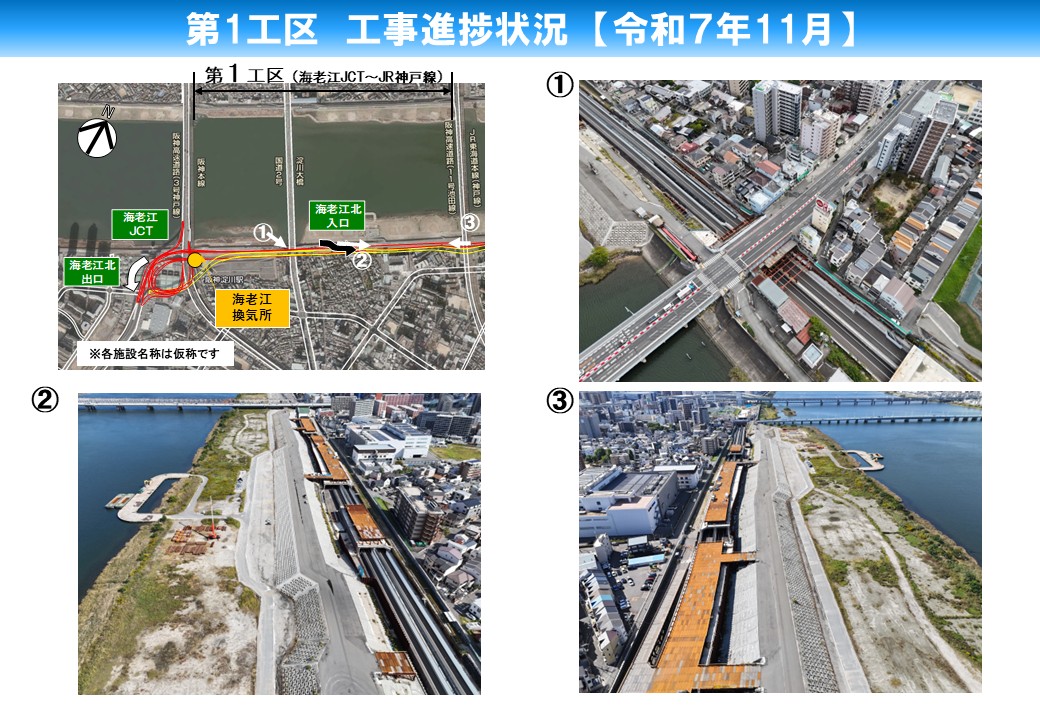

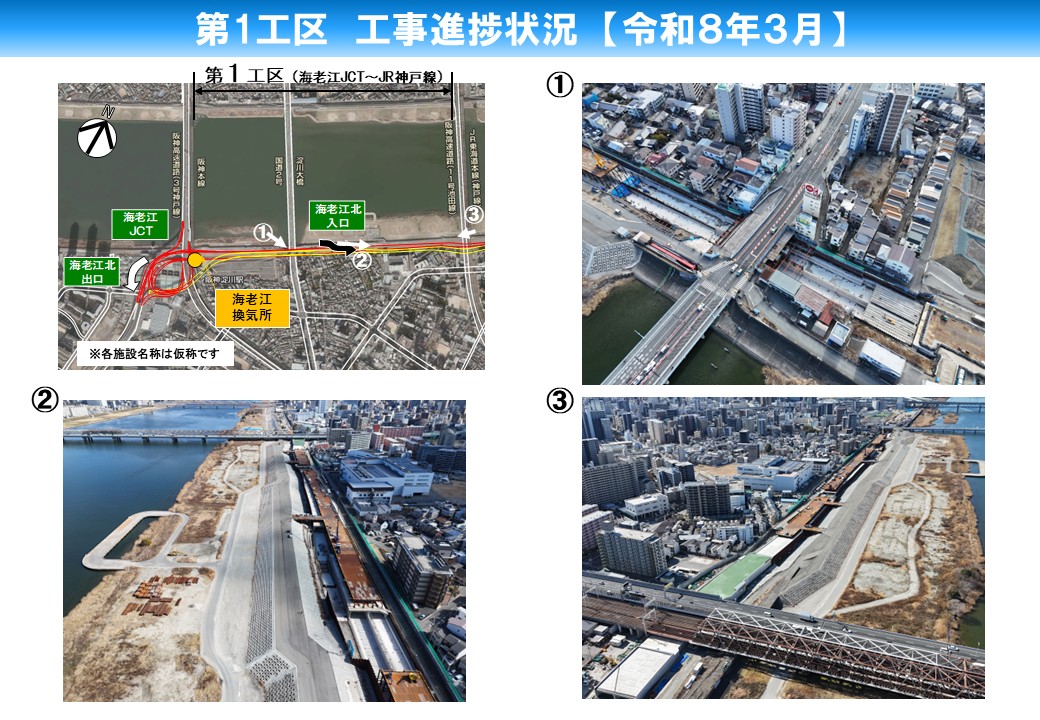

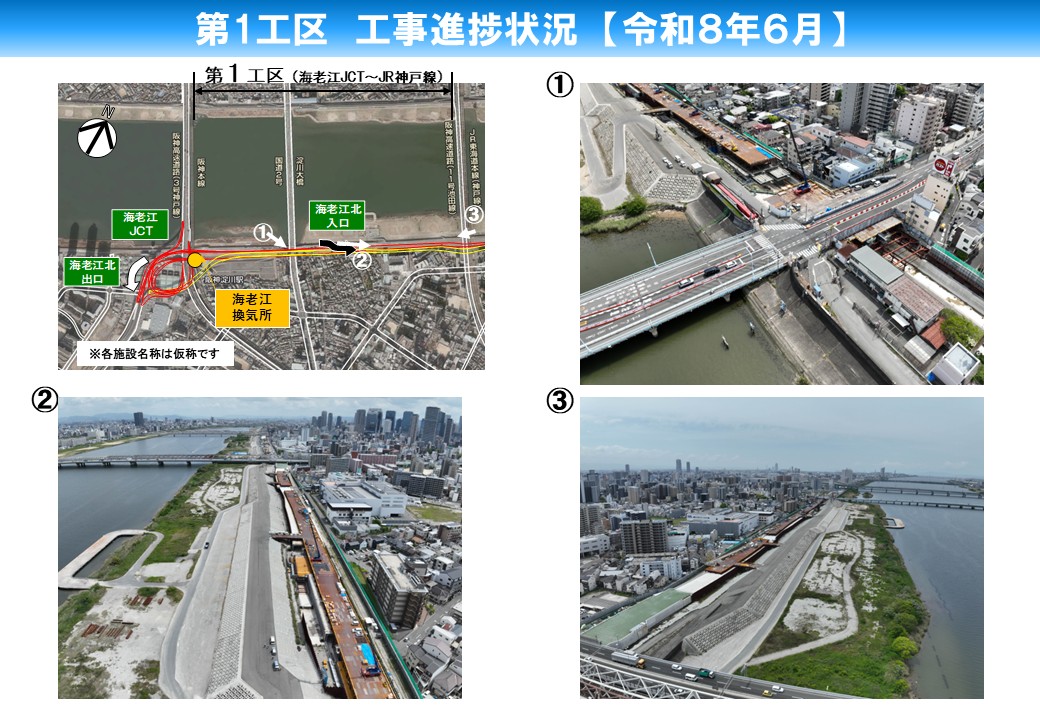

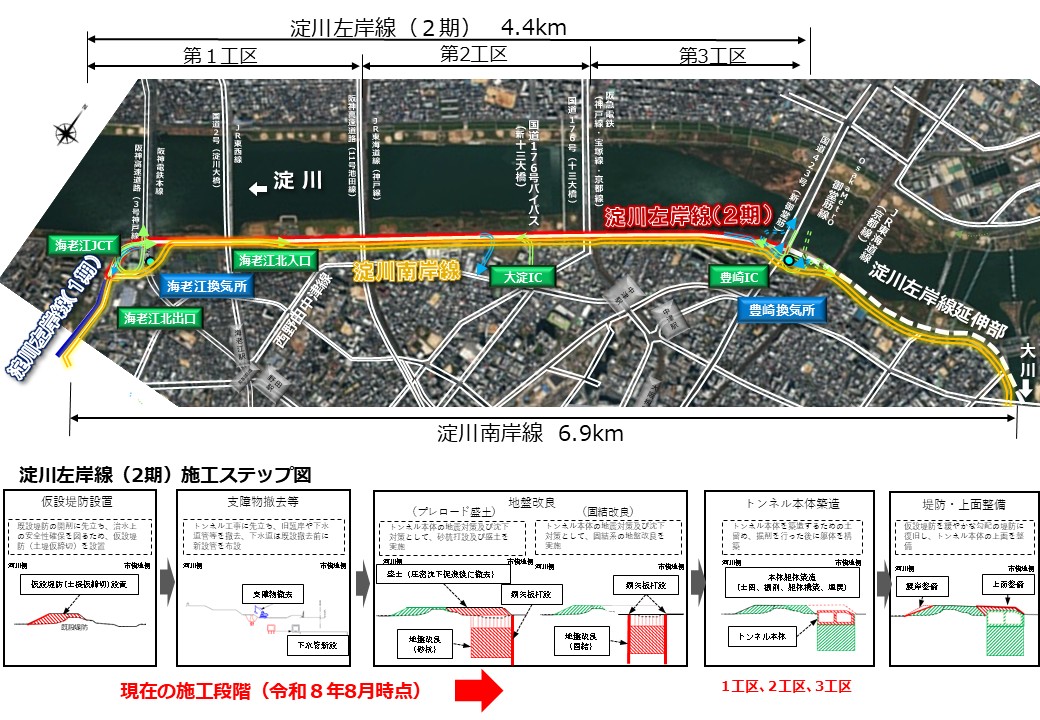

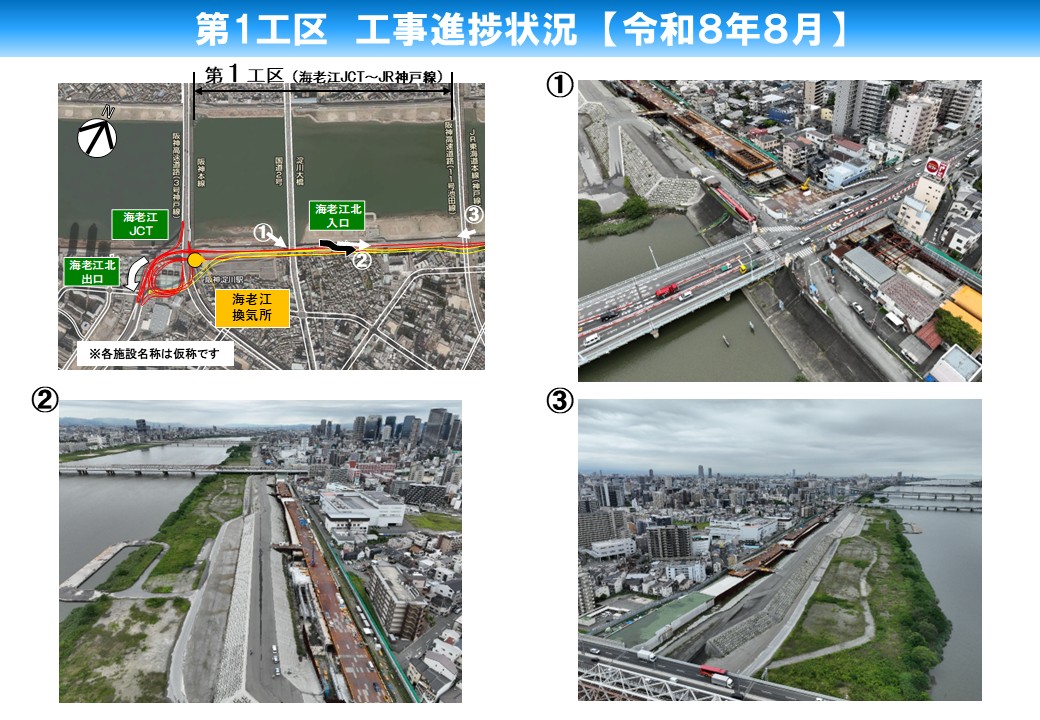

1工区 施工ステップおよび施工状況(令和5年1月)

別ウィンドウで開く

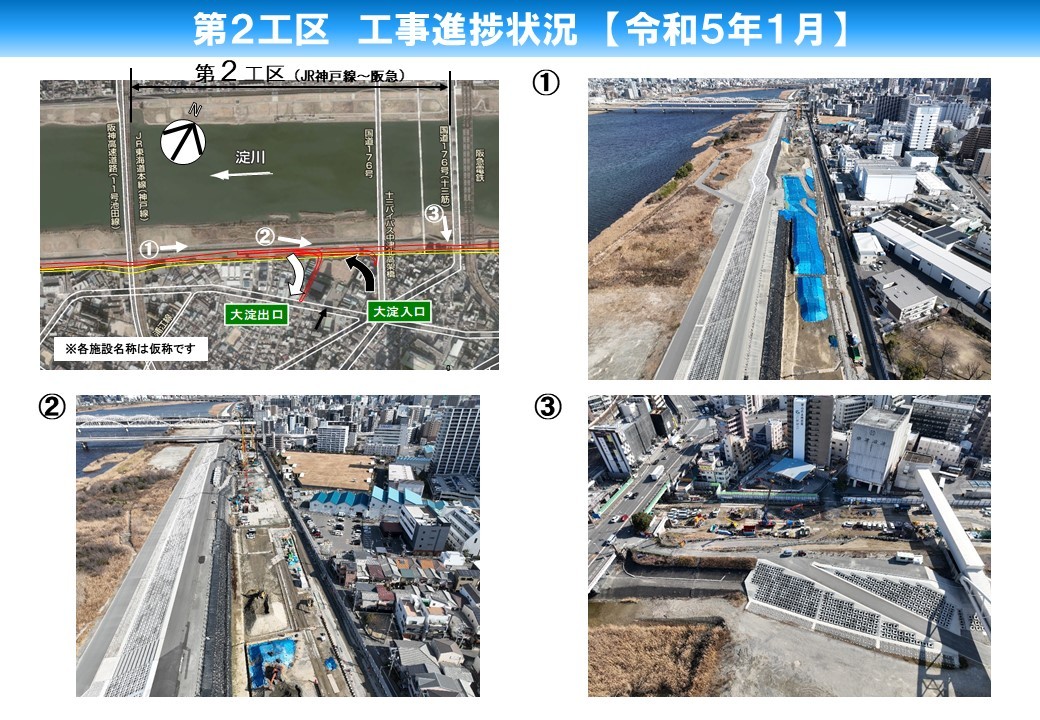

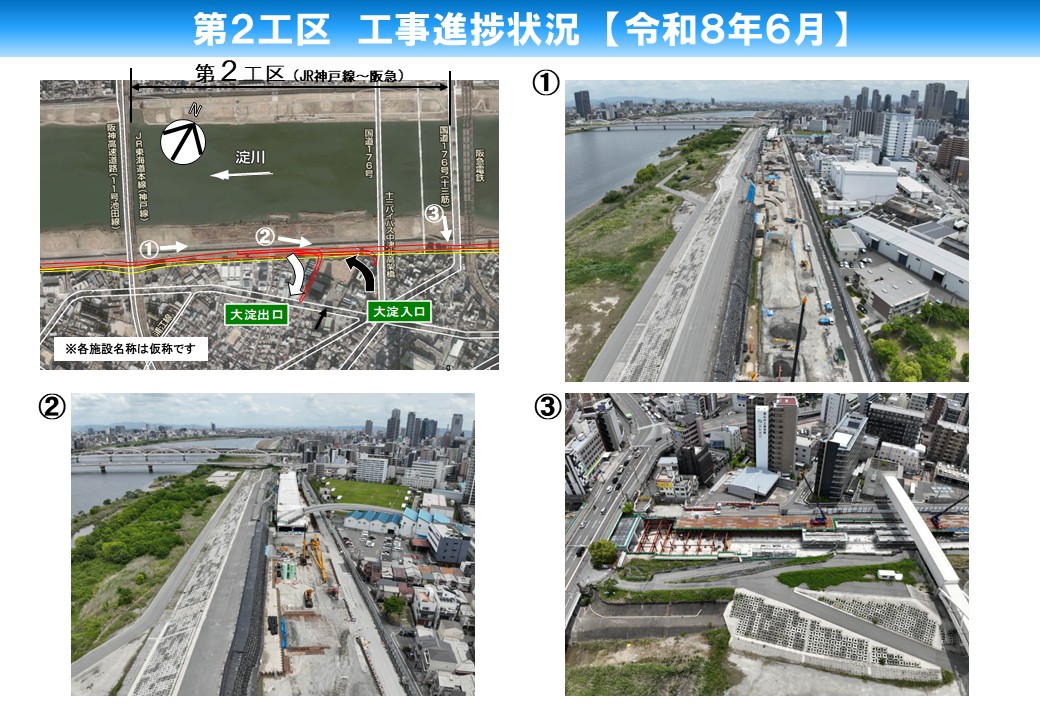

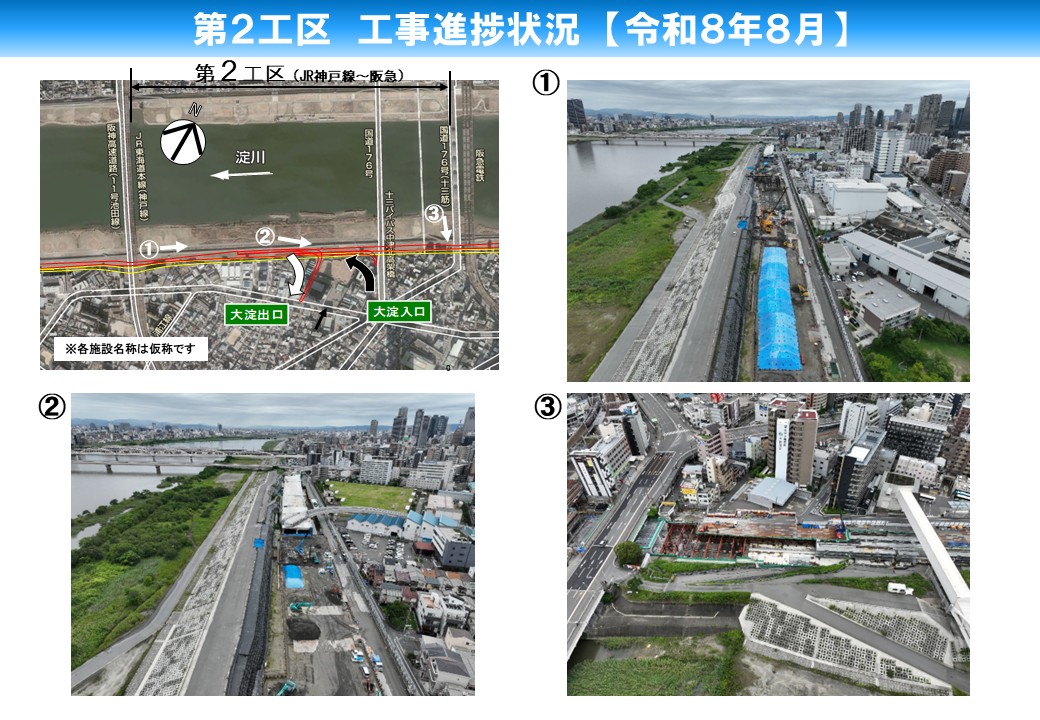

2工区 施工状況(令和5年1月)

別ウィンドウで開く

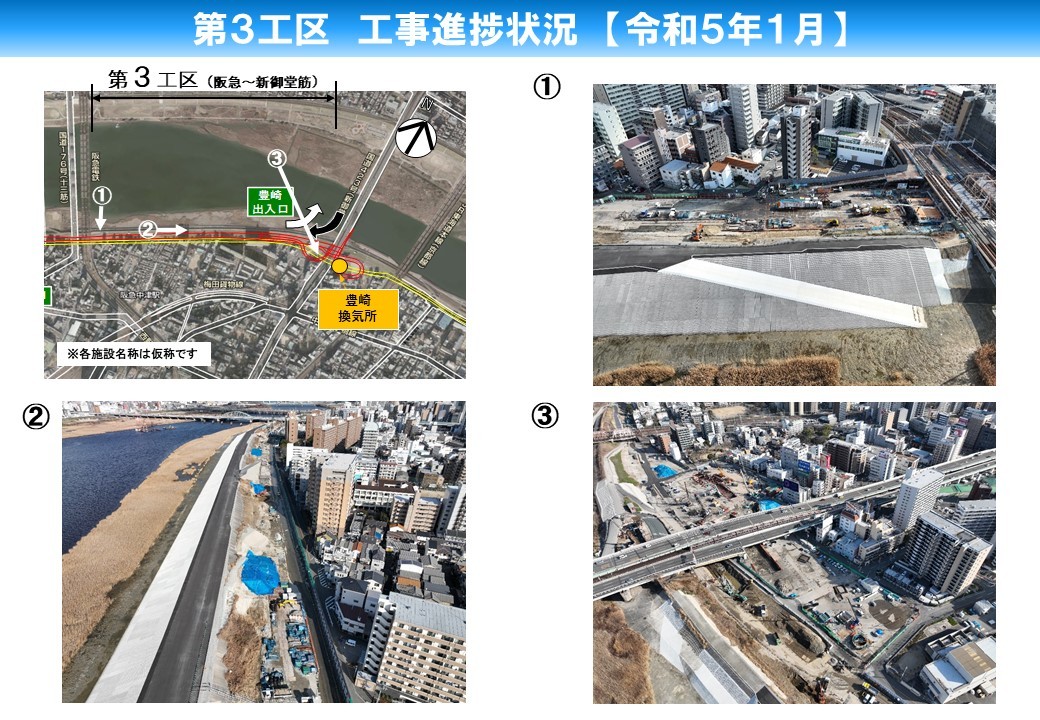

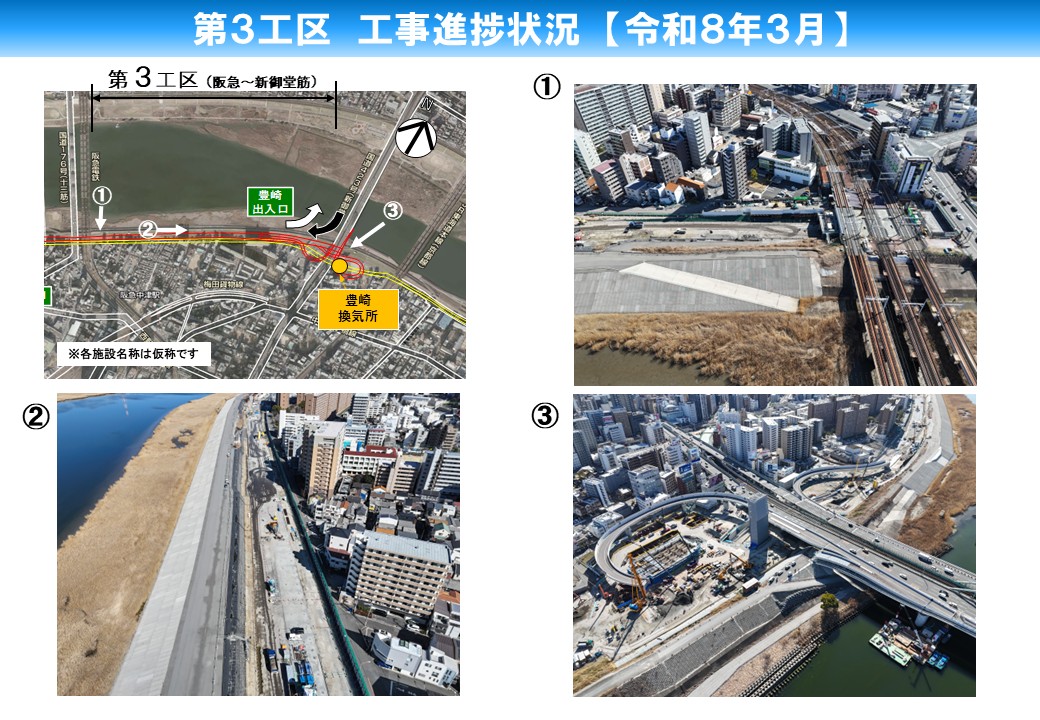

3工区 施工状況(令和5年1月)

別ウィンドウで開く
